1.體系轉換施工工藝概述
麗水大橋設計采用了鋼一砼組合箱梁型式,主梁結構底部為開口鋼箱梁,開口鋼箱粱尺寸為3.5m(寬)×1.6m(高)。結構上部采用鋼纖維砼整體現澆,現澆層厚30cm,砼與鋼梁問采用剪力釘相互聯接。
麗水大橋鋼開口箱梁共有4片組成,分成八段制作。然后在跨中進行栓焊聯接,每段箱梁重約50t。由于鋼箱梁分成8段在跨中聯接,因此需要在跨中位置搭設工作平臺將兩段鋼箱梁先擱置在此平臺上,這時每段鋼梁均單獨受力為兩跨簡支梁,但跨徑較小。兩段鋼箱梁在工作平臺上聯接后將共同受力,從而轉變成兩跨連續梁;待工作平臺及其它支撐體系拆除后整個鋼—砼組合梁再次轉變成簡支梁結構。因此從整個施工過程來看,鋼梁受力體系要經過簡支——連續——簡支的轉換過程,整個鋼粱的受力也將隨不同階段而發生不同的變化。
2.麗水大橋主梁施工技術
2.1 臨時中支墩設計與施工
臨時中支墩的設計分為基礎設計和平臺設計兩部分,關系到鋼箱梁架設的安全。施工時利用挖掘機將中支墩區域的雜填土和淤泥質土全部清理干凈,平均約1.5m深,開挖出的基坑全部采用級配片石(開山石)回填分層碾壓,換填厚度為1.5m。其上澆注砼平板基礎厚40cm,砼為C20。
為確保架梁的安全及減少和消除架梁過程的變形,待砼基礎強度達到100%后,我公司對鋼筋砼平板基礎進行了預壓,預壓材料采用鋼碇塊,為了減輕預壓鋼碇的籌集工作壓力,我公司將鋼筋砼平板基礎按照鋼梁將其分成A、B 、C、D四塊,每一塊基礎的壓重定為200t。經壓重后四塊基礎最大沉降為7ram,而且四角處的差異沉降最大為3mm。該覺降值均在容許范圍內。由些可判斷該中支墩基礎是可行的。
2. 鋼箱梁的現場架設安裝
2.1.1吊裝前的準備工作
鋼箱梁每段自重達到50t,是一項高難度、高危險、高質量要求的任務,因此為鋼梁出廠前就必須作好幾方面的準備工作:
?、賵龅販?zhǔn)備:鋼梁吊裝采用高噸位大吊機,而且平板運輸車需要將粱直接運輸?shù)綀龅刂?,因此為保證鋼梁運及吊車的穩定,需要對架梁場地進行換填、平整、碾壓及鋪筑。原場地均為回填土,對部分回填土質量較差的區域必須進行換填,改用好土回填,然后將整個場地碾壓密實,再鋪筑30cm的級配片石(開山石)并碾壓。鋪筑開山石一方面可確保地基的強度,同時可保證雨天可正常吊裝確保工期,保證整個吊裝工作的流暢順利。
?、?進場道路準備:兩橋頭與架梁場地的高差達到4米多,需事先將運梁道路修筑完成。便道寬度定為8m,坡度控制在3%之內。由于橋兩端均為路基回填土,而且土質為砂性土,土質優良,同時坡度較大,因此在控制了道路寬度和曲線半徑后無須另作更強的處理。
?、奂芰簣龅氐姆植迹罕竟こ啼摿粩M按D—C—B—A的順序架設,因此在A梁外側將架梁場地進行拓寬至少15米的范圍,保證有足夠的空間進行外緣A梁的吊裝作業,而運梁便道也是由該處進入場地。
?、軝C(jī)械設備的準備工作:根據鋼箱粱的自重及吊裝場地的情況和鋼箱梁出廠運輸?shù)奶攸c(diǎn),吊裝設備擬采用兩臺大噸位汽車吊,一臺50t和一臺80T,在鋼粱進入工地前對汽車吊進行仔細的機械性能檢查,確保吊車在吊裝工作過程中的運轉正常從而保證工程安全。
2.2.2 吊裝施工程序

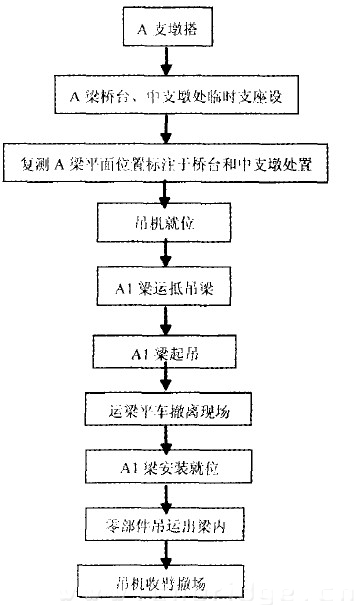

由于現場條件的限制,吊裝工作只能由橋西側單側進行。位于橋東一側已經開始開挖河道,另東側距橋邊1.5m遠有一高壓電線通過,吊車無法進行高空架設工作。正是于此使鋼箱梁吊裝只能由東側兩片(D1、D2梁)開始,最后于A梁(東側)結束。由于本工程擬采用汽車吊作業,為使汽車吊能充分發揮出最大效率,盡可能地靠近鋼梁安放的位置,從而一次性將鋼箱粱吊裝就位達到指定位置,從而加快吊裝的進度同時更安全可靠,而不采用分級提升和降低吊機扒桿的方法,顯然不利于吊裝速度和安全度。這樣臨時中支墩立柱平臺也得隨著吊裝順序分期搭設,而不能一次將所有支墩平臺安裝完畢,使得運梁的平板拖車無法靠近鋼粱安裝位置。從上看出鋼粱運輸、起吊、搭設中支墩等工作要循環進行,相互配合,否則吊裝工作會受到影響。
2.2.3 鋼梁的調整及三維曲線梁的聯接
隨著鋼桀的分批吊裝,可同時穿插安排進行已吊鋼梁的調整工作。微調工作的主要內容有:鋼梁跨中和兩端的平面位置,鋼粱線型,鋼粱各控制點標高等。吊車將鋼箱梁吊上支承點后其位置一般難以完全達到設計和規范要求,尤其麗水橋?yàn)榭臻g三維曲線梁橋,其平面上位于道路圓曲線上,曲線半徑R=800m,D、C、B、A粱分別位于半徑不同的同心圓上??v向位于1.091%的道路縱坡上,橫向坡度按1.5% 設置,因此任何一片梁無論是平面上,縱向標高上若出現較大誤差,將直接影響到整個組合梁的安裝質量和精度。因此每片梁在中支墩和橋臺上必須進行全方位的精確調整,其難度是相當大的。
經全面復測后的各支點標高不是要升高就是要降低,也難以一次性將標高精確到位。對于出現的不同情況采取不同的調整方法和順序。因?yàn)辂愃畼蛭挥诘缆房v坡上,縱坡坡度達到1.091%,為確保梁體安全和減少不必要的重復調整工作,依據實測的實際標高情況擬定不同的調整方法順序。
A、B、C、D梁吊裝完成并結束了平面位置調整工作后就立即著手進行空間的各項聯接工作。本工程梁間聯接工作包括跨中縱向高栓聯接、中橫梁(端橫梁)焊接、一般橫梁焊接和橫向聯接系的檢焊聯接等。整個梁件聯接的難點在干定線控制、焊接順序、防變形翹曲和施工監控等幾個方面。
3.結語
本橋安裝中關鍵一是擬定合理的焊接順序和有效的防變形措施,從而確保全橋安裝符合設計及規范要求,焊接順序的安排主要遵循“對稱、先主后次”的原則進行,盡可能采用自動焊,自動焊無法進行的情況下才使用手工焊。
