一、特點
1、提高了涵通道的砼外觀質量,能夠達到混凝土表面平整光滑,色澤均勻,無碰損和污染,對拉螺栓及施工縫的設置應整齊美觀,且不出現普通混凝土的質量通病。
2、采用移模法施工,加快了施工進度。
3、施工工藝簡單,施工質量可靠,施工安全。
二、適用范圍
各類涵洞通道現澆墻身的施工,現澆擋土墻、截水墻等也可參考使用。
三、工藝原理
通過對模板的加工、拼接、立模進行嚴格的控制,對對拉螺栓的位置進行規整布置,對混凝土的制備和振搗進行控制,保證模板的剛度、強度、加工精度,保證模板表面平整、光滑、方正,接縫嚴密無漏漿,保證澆筑完成的混凝土達到清水混凝土的標準。
四、材料與設備的要求:
1、水泥要求必須采用業主準入指定廠家水泥,嚴禁采用小廠水泥、雜牌水泥,同一個涵洞通道應采用同一廠家同一批次的水泥。
2、中粗砂要求采用級配良好、質地堅硬、顆粒潔凈(含泥量小于2%、粒徑小于5mm的河砂。
3、碎石要求采用顆粒級配均勻,質地堅硬,含泥量小于1%的碎石。原材料應有足夠的存量,保證同一結構物混凝土顏色基本一致。
4、外加劑。可采用EA-1(2)普通型減水劑,要求定廠商、定品牌、定摻量。對首批進場的原材料經監理取樣復試合格后,應立即進行"封樣",以后進場的每批來料均與"封樣"進行對比,發現有明顯色差的不得使用。清水混凝土生產過程中,一定要嚴格按試驗確定的配合比投料,不得帶任何隨意性,并嚴格控制水灰比和攪拌時間,隨氣候變化隨時抽驗砂子、碎百的含水率,及時調整用水量。
5、原則要求每3-6道涵洞通道配置一個專業隊伍。每一涵洞通道施工作業隊要求配備模板工15人,混凝土工15人,電焊工3人,鋼筋工8人,技術人員2人,安全保通人員3人。
要求每一施工作業隊配備混凝土運輸車1臺,電動振搗器4臺,電焊機2臺,16噸吊車1臺,發電機2臺;整體新鋼模板200平方米以上。
五、施工工藝流程及操作要點

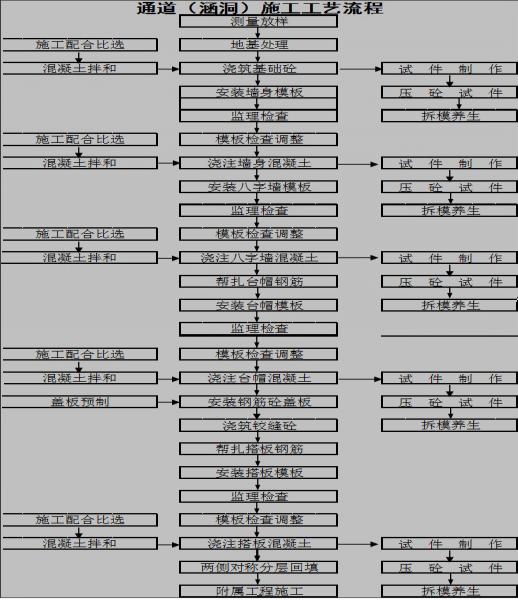

施工作業工藝流程: (見下頁流程圖)
六、主要工序的施工操作要點:
1、涵洞通道墻身采用墻身整體移模法施工
即先施工墻身中的其中一節,只拼裝一節墻身的模板和內鋼管支撐架,澆完這段墻身混凝土后,松開模板和內架,移動模板和內架到下一節,加固調整好后澆混凝土。
2、模板及穿墻螺栓的設計
(1)模板系由以下幾部分構成:

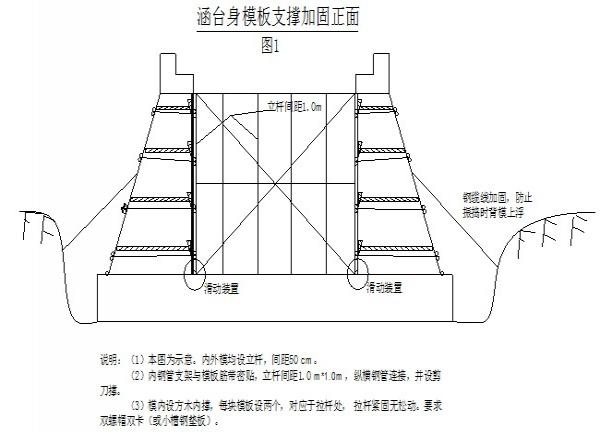

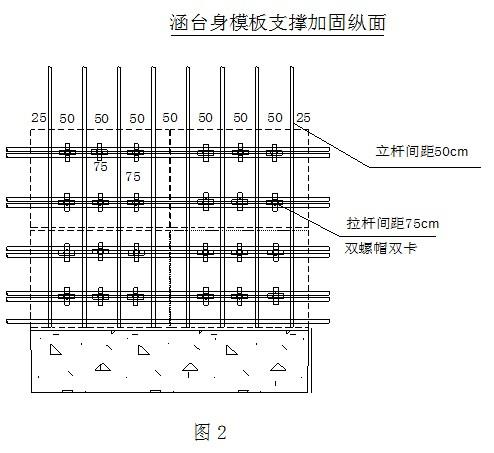

豎縱橫鋼管、內撐鋼管等用扣件牢固連接的內架、拉桿拉固的內外側帶縱向鋼管的拼裝模板、滑動裝置(施工中用短鋼管代替)、外斜撐鋼管等。詳細構成及施工如圖1、圖2所示。
