自從湛江高鐵開通
廣湛鐵路的項目規劃進程
便一直備受關注
而關注的重點之一就是
海底隧道是否會動工修建
近日,這個問題得到了確切回應
廣湛高鐵項目傳來了好消息!
航道通航條件影響評價報告正式獲批
大家關注已久的海底隧道亦在其中
海底隧道的動工終于提上日程了!
一起來看看這份對于《航評報告》的批復
針對廣湛高鐵(含海底隧道)都提出了
哪幾方面的審核意見吧~

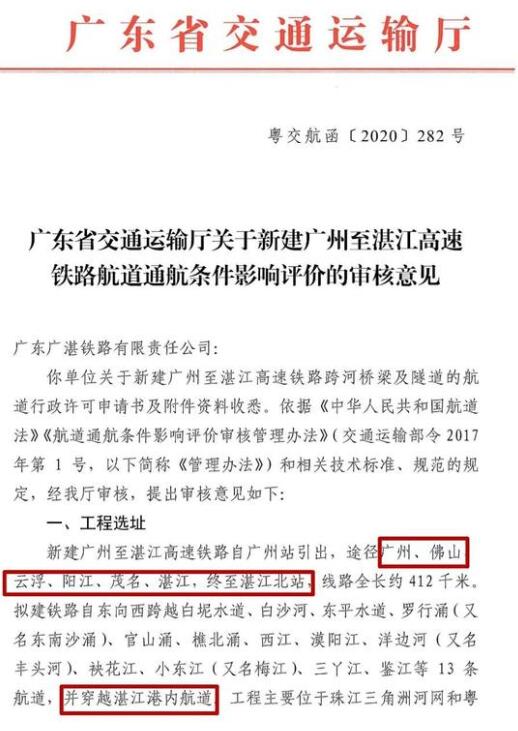

廣湛高鐵工程選址
新建廣州至湛江高速鐵路
自廣州站引出,途徑廣州、佛山
云浮、陽江、茂名、湛江
終至湛江北站
線路全長約412千米
擬建鐵路自東向西跨越13條航道
并穿越湛江港內航道
其中湛江灣海底隧道
跨越了湛江港內航道
擬建隧道于湛江市海灣大橋
北側90-260米處
已避開港口作業區和錨地

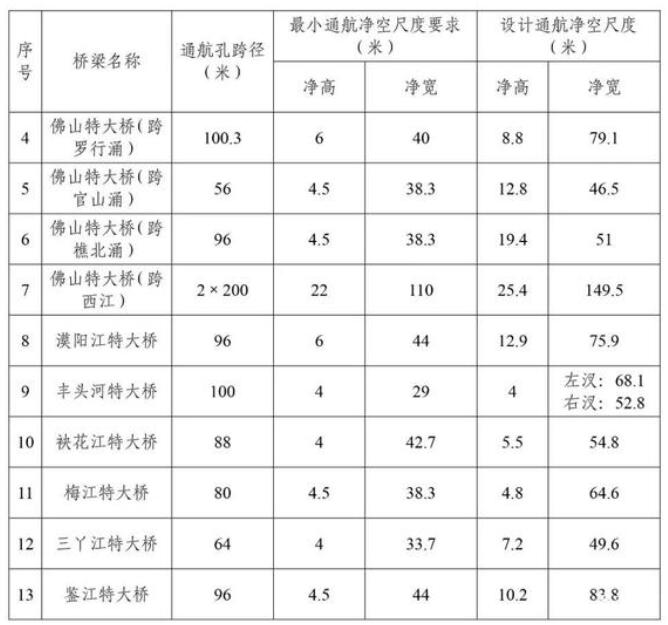

通航技術要求
批復中同意了《航評報告》
論證采用的工程所處河段的
航道發展規劃技術等級和代表船型
湛江港內航道代表船型有2個
7萬噸級海輪
228.0×32.3×14.2
15萬噸級海輪
289.0×45.0×17.9

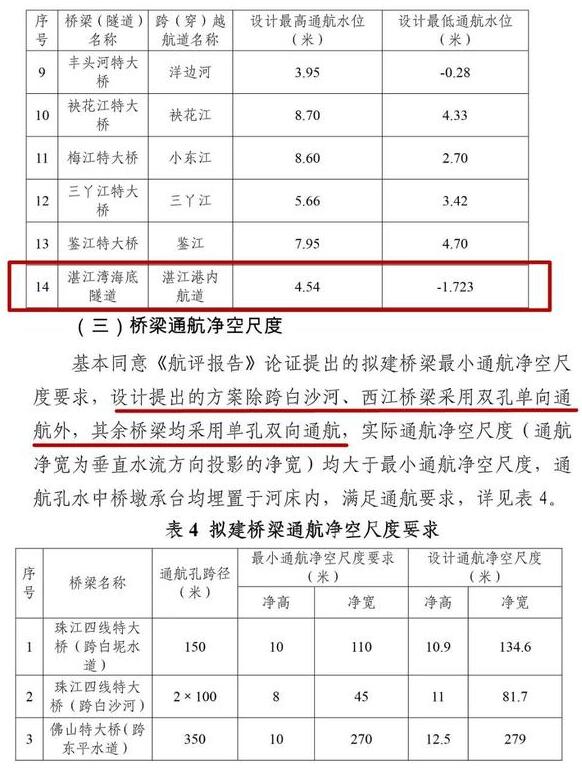

湛江灣海底隧道
設計的最高通航水位4.54米
最低通航水位-1.723米
隧道穿越航道處埋設方案
湛江灣海底隧道設計采用
盾構隧道方案
隧道外徑13.7米
出入土點均位于岸上
工程項目有關要求
此次《航評報告》的批復
標志著廣湛高鐵全線
正式開工更近了一步
期盼已久的湛江灣海底隧道
亦將要開啟新的建設階段
