主要目標5年開建78個項目 里程6024公里
《云南省縣域高速公路“互聯互通”工程實施方案》提出了主要目標:2020—2025年,開工建設高速公路項目78個,里程6024公里,總投資10241億元。其中,國家高速公路項目8個,里程888公里,投資1510億元;地方高速公路項目70個,里程5136公里,投資8731億元。
到2025年,云南省高速公路通車里程接近1.5萬公里;
到2028年,“互聯互通”工程實施完成,全省高速公路通車里程達到1.72萬公里,實現127個縣(市、區)通高速公路,高速公路服務云南高質量跨越式發展的承載力、集散力、輻射力進一步增強。
建設時序計劃。2020年開工建設18個項目802公里,2023年建成通車;2021年開工建設18個項目1559公里,2024年建成通車;2022年開工建設14個項目1303公里,2025年建成通車;2023年開工建設11個項目777公里,2026年建成通車;2024年開工建設10個項目805公里,2027年建成通車;2025年開工建設7個項目778公里,2028年建成通車。
保障措施
省級按2000萬元/公里 給予項目主線支持
其中,強化資金保障方面,積極爭取國家支持,進一步加大各級財政投入力度。國家高速公路項目由省交通運輸廳組織實施,國家補助資金作為項目資本金,省級不再給予資本金支持;征地拆遷費按照項目概算批復金額包干給地方使用,超出概算部分由沿線地方政府承擔。地方高速公路項目由各州(市)政府組織實施,省級按照2000萬元/公里給予項目主線支持,其余資金由各州(市)負責落實;省級支持資金在地方政府和社會投資人資金到位后同比例撥付。
建立項目退出機制。領導小組辦公室要強化項目動態管理,建立有關工作機制,對超過開工計劃時限3個月以上仍未實質性全線開工的項目,堅決予以剔除,收回省級已撥付資金;在保持全省建設規??偭坎蛔兊那疤嵯拢瑢⒌胤胶褪袌龇e極性高、資金保障充裕、前期工作扎實的項目納入“互聯互通”工程。

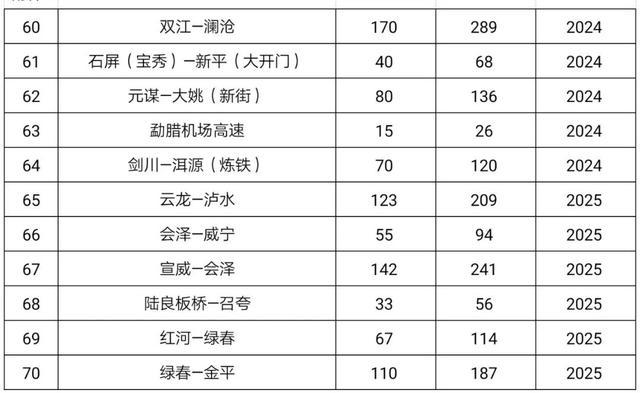

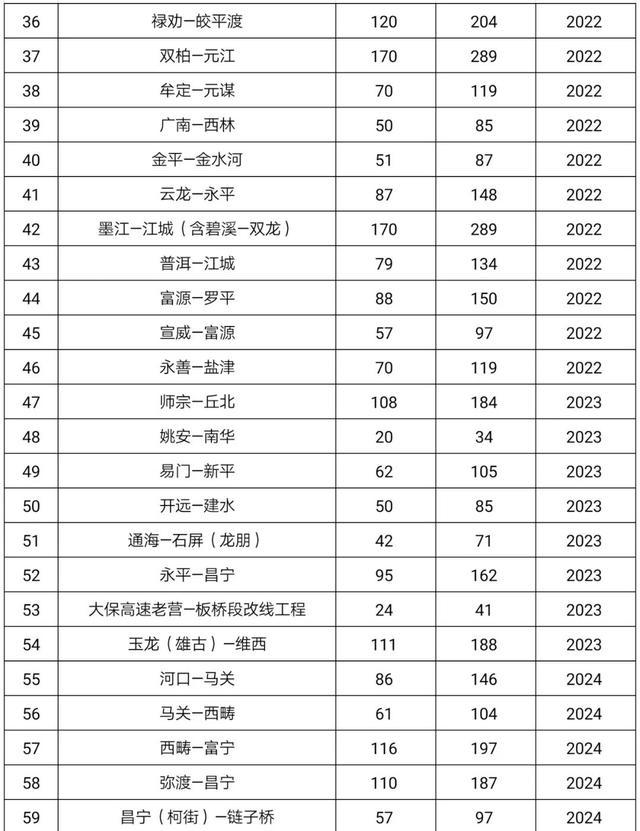

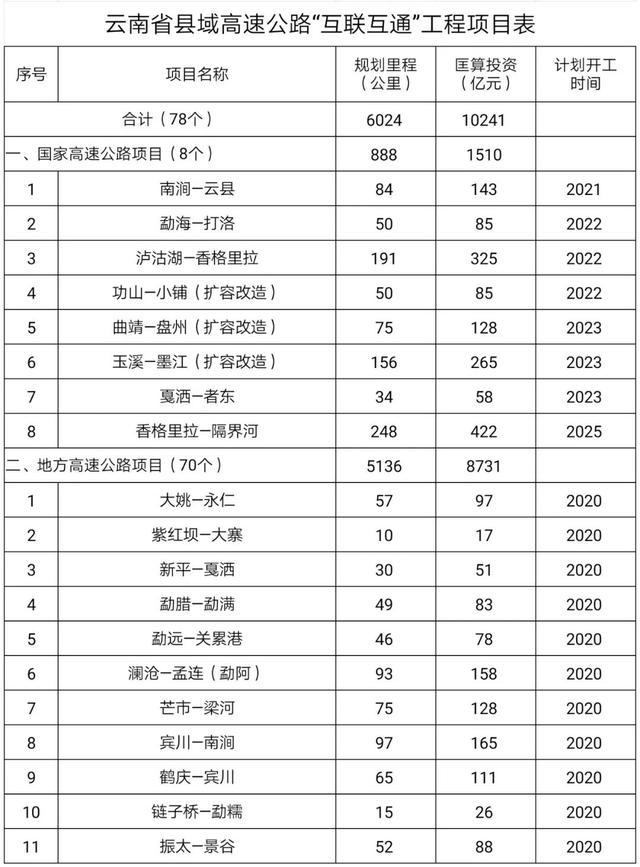

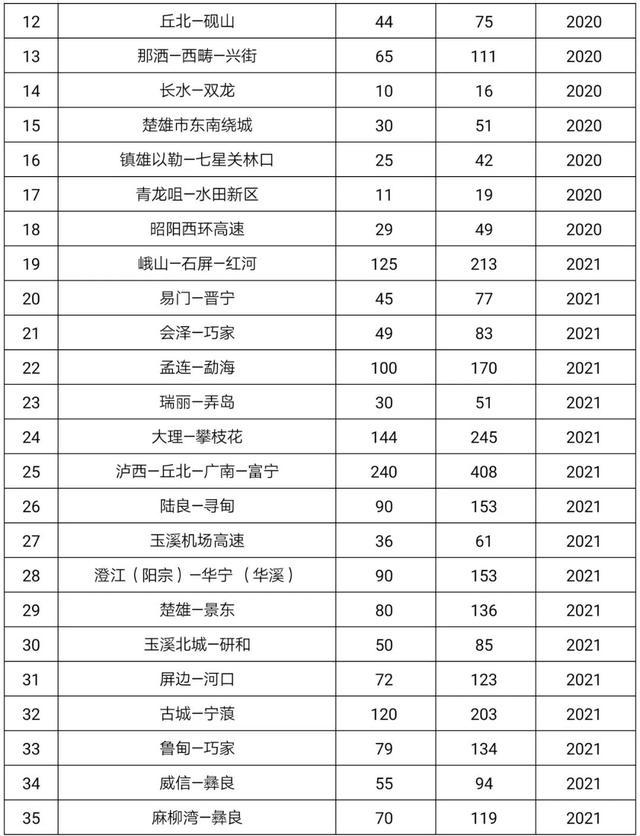

云南省縣域高速公路“互聯互通”工程項目表
