渤海灣內曹妃甸特大橋現澆梁施組設計
2010-09-02
1 工程慨況

  遷曹線曹妃甸特大橋位于曹妃甸島后淺灘,灘面高程約-1.0 m~0.7 m,因周邊工程取砂,本工程范圍內局部分布有取砂坑,最深處約-17.9 mo大橋位于渤海灣,水中部分約為1.44 km,為縮短施工周期,保證按期通車,將跨越納潮河通航孔的(40+64+40)m連續梁設計為滿堂支架現澆。

  2 氣象情況

  本區屬季風氣候區,氣候季節變化比較明顯。年平均氣溫12.4℃左右,極端最高氣溫38.9℃ ,極端最低氣溫-19.3℃ ,1月份最低平均氣溫一3.8℃ ,7月份最高平均氣溫26.4℃。

  本地區降水大多集中在夏季6月~9月,冬季降水最少,降雪期為l2月至翌年3月。

  3 水文情況

  大橋沿線水下地形因吹砂填海工程影響,河床底標高變化較大。大橋線位經過的海底地形深度在-1 m~ -18 m之間。大橋所在的海區基本不受外海波浪的影響。橋位區結冰期為12月中旬至翌年2月中下旬,其中1月為盛冰期。冰層厚度一般為10 cm-20 cm,盛冰期重疊冰厚度可達30 cm-40 cm。

  4 總體施工規劃

  根據對施工現場的調查、施工工藝的難易度、施工安全、施工工期等因素的綜合研究,結合當?shù)貧庀?、水文等因素,梁部采用支架現澆。利用鋼管樁(δ820 mm),I45a,[30,I 25a,“321”型貝雷片組搭設現澆平臺,然后在平臺上采用滿堂腳手架作支架,在支架上進行箱梁模板、鋼筋、混凝土澆筑及預應力張拉施工。

  5 橋梁工程施工工藝和方法

  5.1 承臺、墩柱施工

  連續梁承臺施工采用18 m的U形鋼板樁支護、吸泥封底后澆筑承臺,橋墩。

  5.2 預應力鋼筋混凝土連續箱梁施工

  1)鋼管樁平臺處理。平臺部分設計為鋼管樁基礎,鋼管樁使用四臺浮吊同時進行作業。鋼管樁為 δ=12 mm鋼板卷制的螺旋鋼管,鋼管樁海床面以上部分采取噴砂除銹、涂防銹漆進行防腐蝕處理。然后施工橫向、縱向分配梁,組織鋪設橋面板。

  2)箱梁現澆支架搭設施工。采用滿布搭設的碗扣式支架,間距為60 cm~90 cm,為提高支架的整體性,碗扣件橫桿高度按每60 cm布置連接,并按每隔4排設鋼管剪刀支撐連接。支架頂托上沿縱向鋪設20 cm×20 cm的方木,橫向鋪設10 cm×10 cm的方木,間距40 cm。支架底托下鋪20 cm×20 cm方木,支架的搭設寬度應超出橋梁翼板1 m~2 m。搭設支架時將托架粗調到設計高程,底模支撐肋與支撐方木之間用楔木調整。碗扣式支架搭設見圖1。

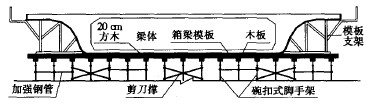

圖1 碗扣式支架搭設立面示意圖
  圖1 碗扣式支架搭設立面示意圖

具體施工如下:

  a.在搭設腳手架前必須保證平臺承載力達到要求2.0 kg/cm²方可進行下一道工序施工。

    b.在處理合格的基礎上,按橫桿間距對應鋪設橫橋方向20 cm×20 cm的方木,每道長度為10cm,在方木上安裝下托;在腳手架頂桿安裝上托后按橫桿間距對應鋪設縱橋方向20 cm×20 cm的方木,每道長度為154 m。

    c.腳手架搭設按60 cm×60 cm×90 cm的格式搭設;頂部采用60 cm的頂桿和上下托來調節高度。碗口腳手架搭設寬度為9.6 m。腳手架組裝順序:立桿底座立桿一立桿一橫桿一斜桿一接頭鎖緊一腳手板一上層立桿一立桿連接銷一橫桿。

    d.在搭設腳手架時在拐角邊緣及端部必須設置斜桿;全高連續的大剪刀撐,每道剪刀撐跨越5根~7根立桿。腳手架組裝時要求至多兩層向同一方向,或由中間向兩邊推進,不得從兩邊向中間合龍組裝,否則中間桿件會因兩側架子剛度太大而難以安裝。在施工完后要制定拆除方案,方可進行拆除。

    e.支架預壓:在滿布的支架上澆筑混凝土?xí)r,考慮梁體自重、地面下沉及支架的彈性和非彈性等因素的影響,為避免澆筑的混凝土因支架沉落不均勻而發生裂縫,按設計要求進行預壓。預壓荷載上齊后,持荷時間不少于一晝夜。鋼筋綁扎前將預加的荷載撤去,預壓完成后必須對頂、底托進行重新調整。滿堂支架現澆梁立面、平面示意圖如圖2,圖3所示。

    f.模板安裝:模板的好壞是現澆箱梁質量好壞的關鍵,模板必須有足夠的強度和剛度。本方案箱梁總體采用木模方案。底模采用δ=40 m仰木板表面鋪設白鐵皮,內模采用δ=18 mm非防水膠合板,側模采用δ=18 mm防水膠合板。木模盡可能在加工場加工成大塊,然后人工配合汽車吊安裝模板。

    g.現澆箱梁混凝土:采用集中拌合站生產,混凝土輸送車運輸,混凝土泵車泵送至澆筑點,施工時間長,應加適量的緩凝劑。同時考慮兩臺泵車同時澆筑。

     h.預應力施工:預應力混凝土粱采用后張法,預應力筋采用ψ15.20高強度低松弛預應力鋼絞線,張拉分一端張拉和兩端張拉。張拉時采用“雙控”,即“應力控制為主,伸長量控制為輔”,實際伸長量與理論伸長量誤差應保持在±6%以內。采用設計所指定錨具和高強度低松弛鋼絞線,鋼束張拉順序:先頂板短柬,其次邊跨底板束,再次中跨底板束,最后頂板通長束。

    i.孔道壓漿:孔道壓漿采用柱塞式壓漿機,可以連續以0.6MPa~0.7MPa的恒壓作業,以防止?jié){內有氣孔或壓漿不密實。壓漿設備:壓力表在第一次使用前應加以校準。所有設備在灌漿操作中每3 h用清潔水徹底清洗一次,每天使用結束后清洗一次??椎狼逑矗簤簼{前,用壓縮空氣清洗管道,接著用含有0.O1 kg/L的生石灰或氫氧化鈣的清水清洗管道,直到將松散顆粒除去及清水排出為止,再用無油的壓縮空氣吹干管道。封出氣孔及封錨:出氣孔在水泥漿的流動方向一個接一個地封閉,注入管在壓力下封閉直至水泥凝固。封錨混凝土的強度不小于梁體標號,采用C50混凝土。

    j.支架及模板拆除。頂板混凝土強度達到設計的50%,由進入孔進去拆除內模及支撐;箱梁混凝土強度達到75%設計強度可拆除側模;底模和支架待張拉完后拆除。底模拆除的順序:先拆除每跨中間部分,然后由中間向兩邊(支座處)對稱拆除,使箱梁逐漸受力,防止因突然受力引起裂紋等。模板拆除不應使混凝土受到損傷,并減少模板破損。

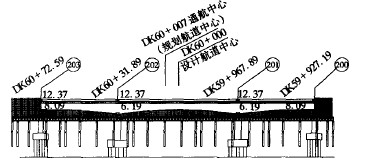

圖2 滿堂支架現澆梁立面示意圖
  圖2 滿堂支架現澆梁立面示意圖

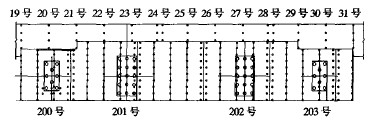

圖3 滿堂支架現澆梁平面示意圈
  圖3 滿堂支架現澆梁平面示意圈

  6 結語

  深海連續梁采用滿堂支架現澆具有諸多困難,氣候、波浪、水文、溫度、運輸條件、施工條件等等,要保證現澆梁體的施工質量,首先必須做好支架,保證支架有足夠的剛度,對于位于軟土地區的渤海灣具有很大難度。目前按上述施工組織設計施工的連續梁已經施工完,并于2009年2月25日正式通車。

  參考文獻:

  [1] 孟祥娟.現澆鋼筋混凝土箱梁橋施工的有關技術[J].山西建筑,2007,33(9):306—307.
