1施工方法
1.1 測量放線
用全站儀倒虹吸放出中樁、邊樁,做出倒虹吸的軸線斷面,在斷面圖上套上倒虹吸,核實施工圖無誤后,放出開挖邊線樁。
1.2 管節的預制
平整場地,模板表面涂脫模劑。鋼筋籠放入內外模間并采用砼墊塊墊牢固,報請監理工程師檢查合格后灌注管節砼。砼采用分層灌注,附著式振動器振搗,搗固時間的長短以砼表面開始冒漿為宜。初凝后對砼進行養護,待砼強度達到拆模強度后,拆除模型,清理模板,進行下次管節預制。
1.3 管節的運輸與裝卸
管節混凝土的強度達到設計標號的70%,經檢查符合圓管成品質量標準的規定后,采用汽車吊裝卸,載重汽車運輸至安裝現場。
1.4 基礎施工及管節安裝
基礎開挖經檢查合格后,施工倒虹吸基礎圬工。施工時嚴格控制圬工頂面標高,并且抹平,強度達到設計要求后安裝管節。管節安裝使用吊車進行吊裝,并按設計要求施工接頭縫,確保接頭密不透水。
1.5 外套管砼澆注、豎井施工
管節安裝完后,扎外套管鋼筋,立模澆注倒虹吸外套管砼。砼分層澆注,搗固密實。豎井模板選擇配制鋼模,拉桿孔整齊、對稱。豎井施工時先立內模,再綁扎豎井與外套管的連接鋼筋,安裝外模,加強內外模支撐,采用套筒法灌注豎井砼。灌注過程中經常檢查支撐有無松動情況發生,及時處理異常情況,防止模型變形。

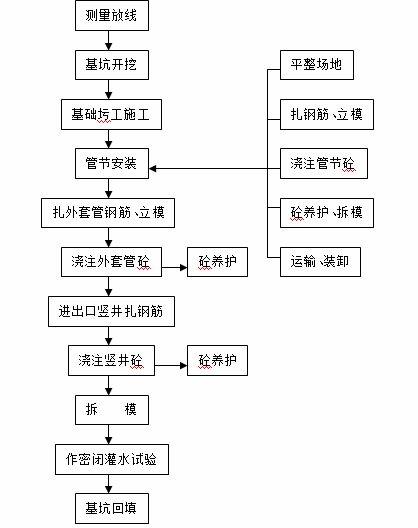

2 施工工藝流程
3 機械設備
砼拌合機 CZ—350 1臺
附著式搗固器 根據一次預制量決定。
插入式搗固器 2臺
電焊機 1臺
汽車吊 1臺
4 勞動力組織
領工員1人,鋼筋工6人、木工4人、砼工15人、普工10人。
5 質量控制要求及安全環保
5.1 管節吊裝時,吊臂下嚴禁站人,并設專人負責指揮。
5.2 倒虹吸施工應特別注意管節按頭密封,以免漏水。完工后應做灌水試驗,符合要求后再填土。
5.3為防止凍裂,在冬季施工時將管內積水抽出。
5.4倒虹吸的進出口在施工完畢后應加蓋,以防人、畜掉入發生事故。
5.5 施工土石方運至指定棄渣場,防止水土流失。
5.6 倒虹吸施工完畢后,應恢復植被。
