EJ Whitten橋于1995年開放,是維多利亞州的第二大公路橋,是一座長520米橋梁,共10跨,是澳大利亞墨爾本周圍M80軌道高速公路的一部分。自開放以來,交通擁堵,瓶頸和事故經常導致每天使用該路線的165,000名駕車者和22,000輛卡車出現延誤。
作為M80環形公路升級計劃的一部分,EJ Whitten橋于2017年開始擴建,以提高通行能力并提高高速公路的安全性,以創造更可靠的行駛時間,實現雙向五個車道。
原結構建于20世紀90年代初,由兩個平行的混凝土箱梁組成,典型跨度為54米。加固和拓寬工程由奧雅納、弗林特&尼爾和斯米克聯合體負責設計,由富爾頓霍根建設,加寬工程是M80環路升級項目陽光大道到考爾德高速公路段的一部分。
該項目的目的是通過兩個現有混凝土箱梁之間的縫隙內新建橋梁,在每個方向上提供新增的2條交通車道,新的上部結構由雙鋼箱梁和復合混凝土橋面板組成。
在設計和整體施工中出現的挑戰包括:
1.現有結構的不足之處,老橋是根據1992年Austroads橋梁設計規范設計的,在進行評估時使用了當前版本的AS5100,包括采用混合車輛荷載和提高護欄性能水平。
2.在原設計考慮的加寬施工方法的適用性,以及由此產生的結構形式、施工順序和方法。
3.加寬結構和原結構的接縫對新結構和現有結構剛度變化的敏感性分析。
4.按照新規范增加的交通負荷和已經修訂的地震標準,將需要對原有結構進行大量加固。
工程團隊贏得設計/建造合同,經過優化的加寬解決方案(通過使用雙鋼箱梁減少了重量)完全消除了對原始墩臺和地基進行加固的需要。

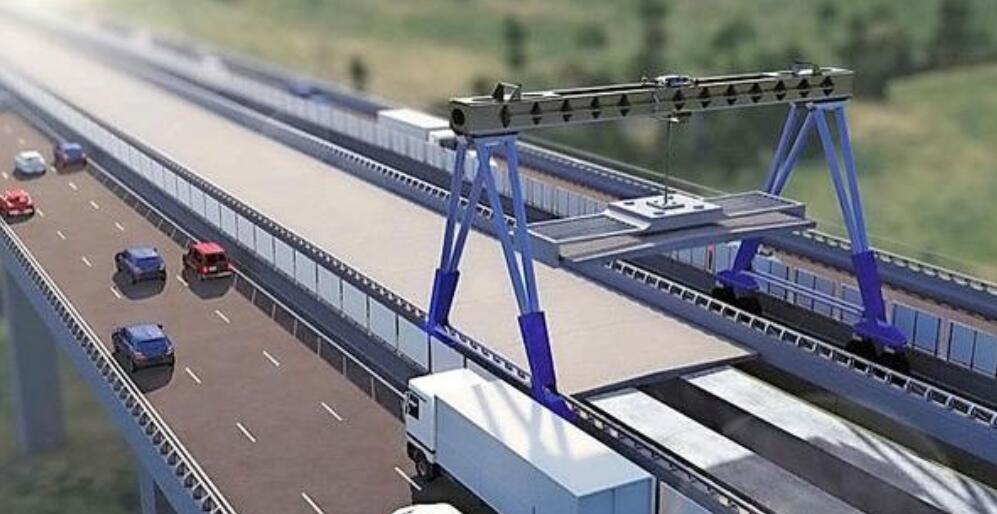

設計的優化意味著可以使用行進的龍門吊安裝墩間新橫梁模板,主梁和預制橋面板,從而在保證擴展工程安全的工作條件的同時,保持現有橋梁交通的充分運轉。
此外,通過巧妙的細節設計和分析,安裝了新的車輛和行人安全護欄,而沒有對橋墩進行重大改動。修訂后的計劃意味著工程的成本不到原始客戶預算的一半。

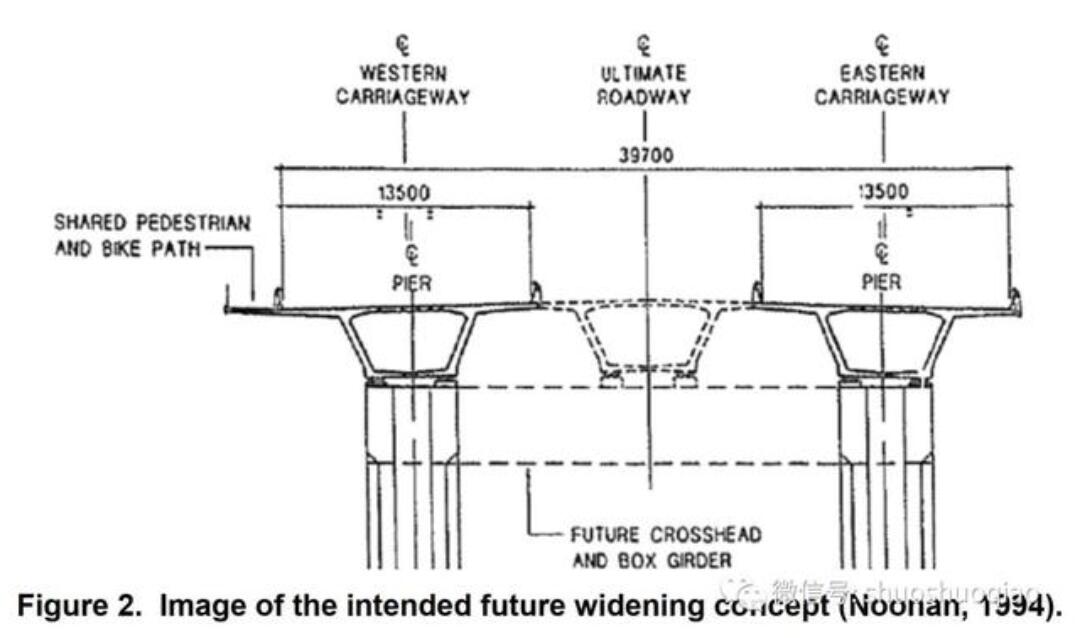

原設計按上圖考慮了拓寬方案,并做了以下幾個方面的預留:
后澆橫梁位于墩頂?shù)念A(yù)應力管道;
樁基承載力;
橋面板鋼筋數量與延伸構造預留;

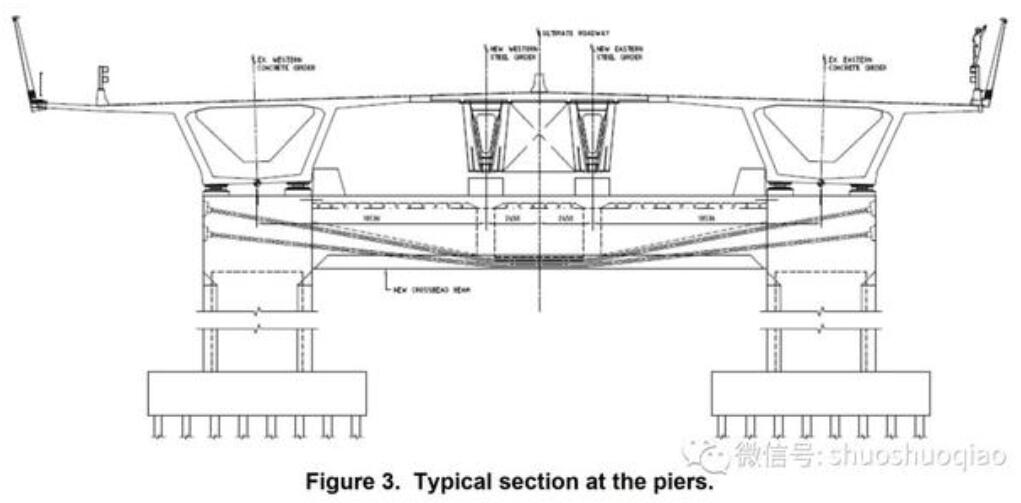

上圖為實施方案,避免了原設計考慮的頂推方案所需要的場地及其他問題。
該橋工期非常緊張,5個月完成設計,12個月完成施工,于2018年10月提前完工。
